HENGYI · BRUNEI PHASE II / SOURCE RECORD

恒逸文莱二期
卫星及AI进度监测

项目参数、官方点位、同范围卫星影像、设备采购及财报记录。

000703.SZ · 截至2026-10-22 · 地图支持放大与鼠标拖动
01

项目参数与公开时间记录

一期设计能力
800 万吨/年

现有炼油规模。

二期现方案
1,200 万吨/年

新增炼油设计能力;较一期高50%。

公告目标
2028 年底

公司公告原文为“力争建成”。

800+1200=2000万吨/年;全厂设计规模较一期增加150%。以上为设计/规划数字。[A1] [S11]

披露时间文件记录材料所载性质
2017-09二期框架MOU:1400万吨炼油、150万吨乙烯、200万吨PX。[A4]意向框架;公开公告3页,未附完整MOU和用地地图。
2020-09投资公告:炼油1400万吨/年,总投资136.5389亿美元,建设期3年。[A3]当时方案及建设期口径。
2026-01全面启动公告:优化至1200万吨/年,力争2028年底建成。[A1]现方案和公司目标。
2026-03文莱议会记录50亿美元投资、2029年预计运营;另份答复称计划2028年底完成。[S10] [S11]政府答复中的计划时间。
2026 H1设计承包商新签合同清单出现恒逸二期详细设计/总体设计;公司列二期在建工程。[S19] [A2]合同披露及截至6月末的会计记录。
2026-08至10官方海事勘察通告、设备供应商供货范围披露、当地管理层发言。[S06] [S01] [S09]下文分别列原件、计划窗口与交付记录覆盖情况。
02

用地定位与历史工程图

新取得:2022/2023年官方围填海工程附图

海事附图明确标出既有厂区北侧护岸、东侧护岸及周边海上借土作业区。这是历史海事施工范围;通告未将图中范围标为“二期厂区”。现行二期正式总平面、206公顷地籍红线及约600公顷强夯分标图仍未取得。[L06] [L07]

1×放大后按住鼠标拖动图片;也可使用滚动条

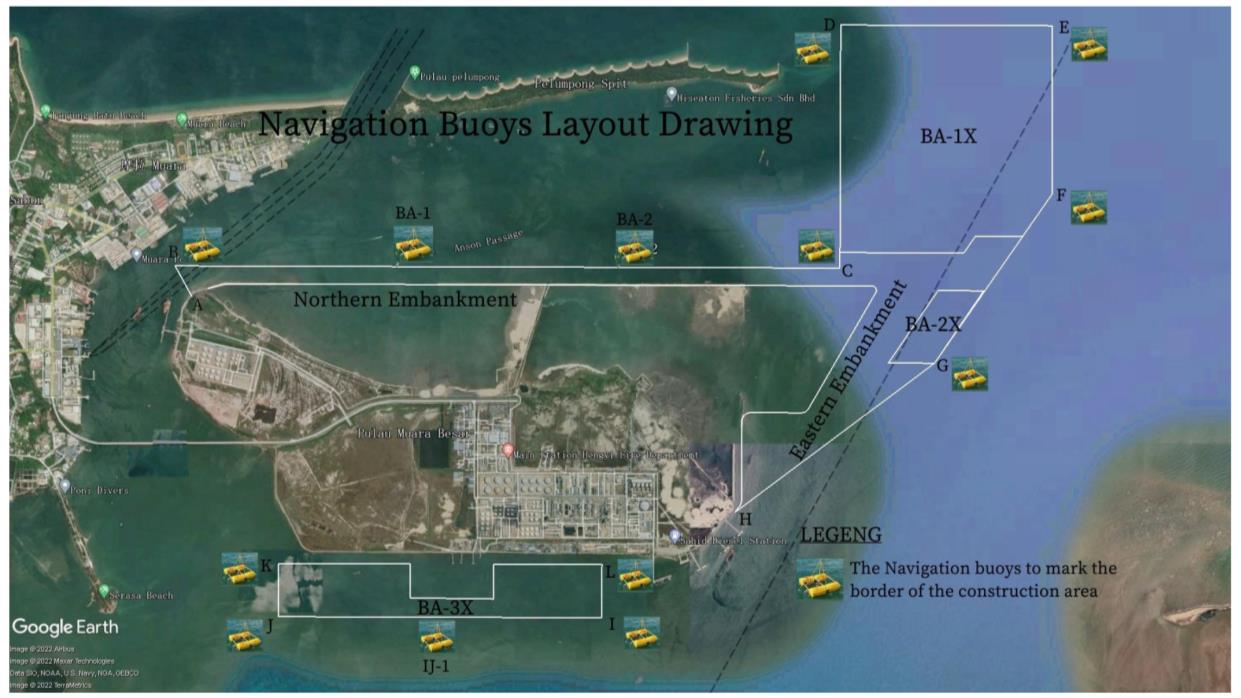

2023官方工程附图:北侧东侧护岸及海上作业区

NTM 34/2023,PDF第6页附录2原图。北侧、东侧护岸及BA-1X/2X/3X海上作业区。白线与浮标标记施工范围,不是二期地籍红线。底图拍摄日期未核实;原嵌图1241×698像素。

2022官方原件PDF · 第5–9页 2023官方原件PDF · 第6页

材料原文/附图提供的信息适用范围
2022-02-16
NTM 10/2022
恒逸PMB填海、护岸及疏浚;承包商CSCPE (B)及Jiangsu Haihong。第5页附图与WGS84坐标;第6–7页借土区;第9页列17个施工边界航标。[L06]历史海事施工定位。BA-1/2/3是借土/疏浚区,不是炼化装置用地;没有206公顷地籍或强夯分标信息。
2023-05-11
NTM 34/2023
同名填海护岸工程;附图列北侧、东侧护岸及BA-1X/2X/3X海上作业区。[L07]航标布置图;不是主体装置总平面。原文起始日期存在May/January冲突,不据其确定实际开工日。
2022-08-23业绩会
公司记录
第8页问答7称文莱二期已取得政府初步审批函,按规划开展围堤吹填。[L08]公司当时披露;未附图,也未给出与上述海事范围的一一对应。
2022-12
文莱大学论文
参考文献列DHI Water & Environment(2020)《Hengyi Phase II Environment and Social Impact Assessment》,注明“Unpublished report”。[L09]环评书目线索;本轮取得的是引用它的论文。尚未取得该环评全文、附图或批准文件。论文Figure 1是SIP周边环境示意。
招标附件与环评检索覆盖情况

已核业主公开EOI目录,以及强夯、地勘/试夯、二期EIA技术服务公开文件;这些EOI未附正式厂区总图或分标边界。正式强夯分标面积仍指向后续总图。[S03] [S04] [A6] 本轮沿文莱环保部门公开页面、DHI和文莱大学资料继续追查,定位到2020年二期ESIA的名称和编制机构,但没有取得其全文及地图。公开检索未取得不代表文件不存在。

下一份能直接解决定位缺口的材料:206公顷租赁地块的lot编号/地籍图;现行1200万吨方案的签发总平面;600公顷强夯正式三标段图;2020年ESIA及其后续修订版的项目范围图。历史海事施工图不替代这些文件。

2026年勘察点与高清底图

文莱海事局53/2026号通告第3页列44个钻孔经纬度,第4页附图;标题明确为恒逸二期地质调查。下图选取ZB1、ZB25、ZB43作定位,部分点位于现有厂区东侧近岸至海上。[S06]

1×放大后按住鼠标拖动图片;也可使用滚动条

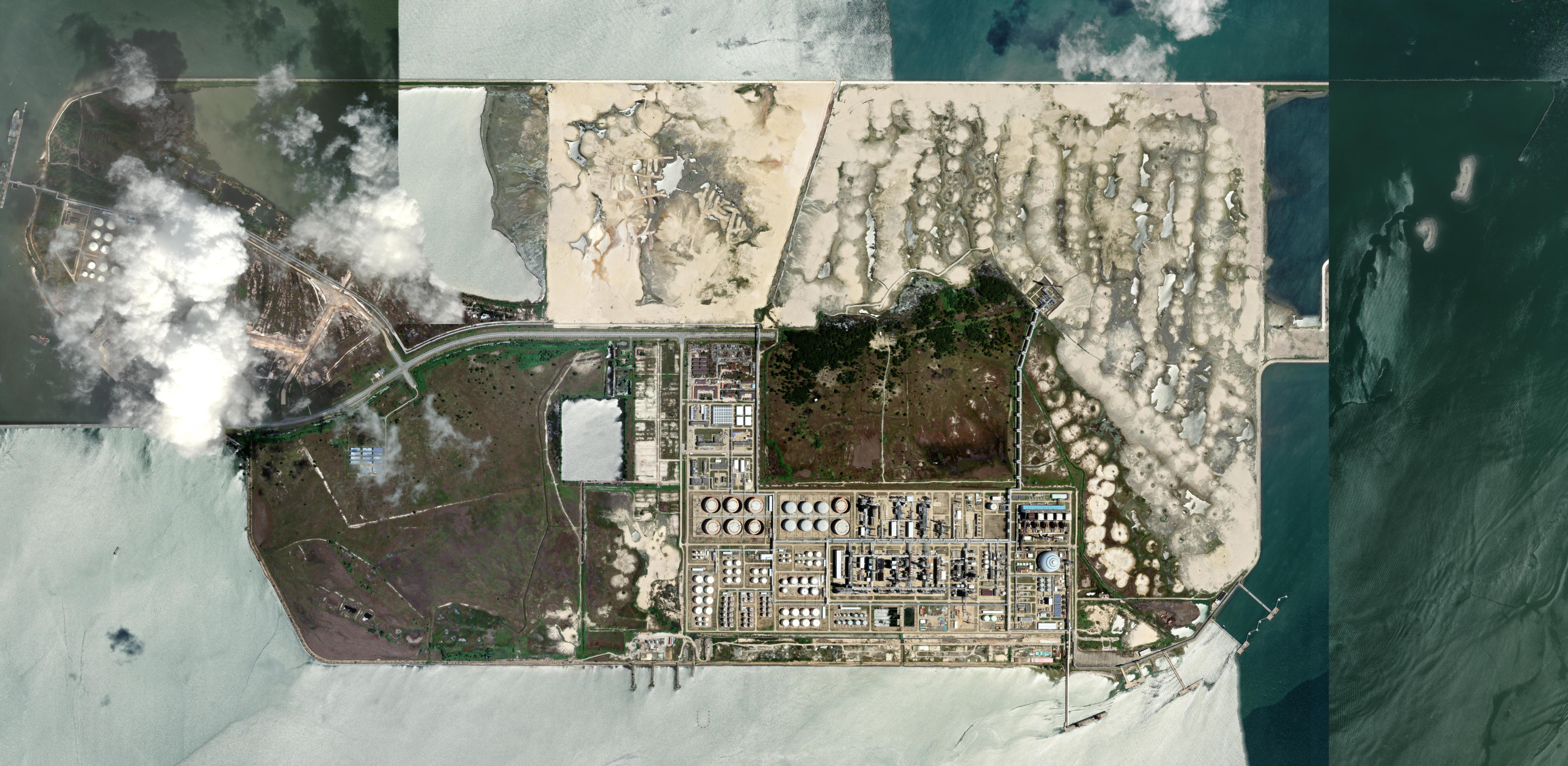

Esri大摩拉岛影像

全岛 Esri 拼接图,导出约2.00米/像素。红点为官方钻孔示意位置,蓝点为厂址定位点;均不是土地界址。

Source: Esri, Vantor, Earthstar Geographics, and the GIS User Community. 访问2026-10-22。官方坐标表未注明大地基准;叠图暂按WGS84解释,仅作示意定位。钻孔是作业点,不是二期厂区边界。

影像位置元数据采集日期源分辨率
ZB1 附近2025-03-14约0.34米
ZB25 附近2025-08-05约0.31米
已核厂区/北部点2025-03-14约0.34米
已核西侧点2026-01-17约0.34米

日期按位置不同;源分辨率与地图导出的像素大小不同。ZB1/ZB25日期由已保存的Esri影像源覆盖多边形与点位匹配取得。[G4]

官方附图、44点坐标原表与PDF

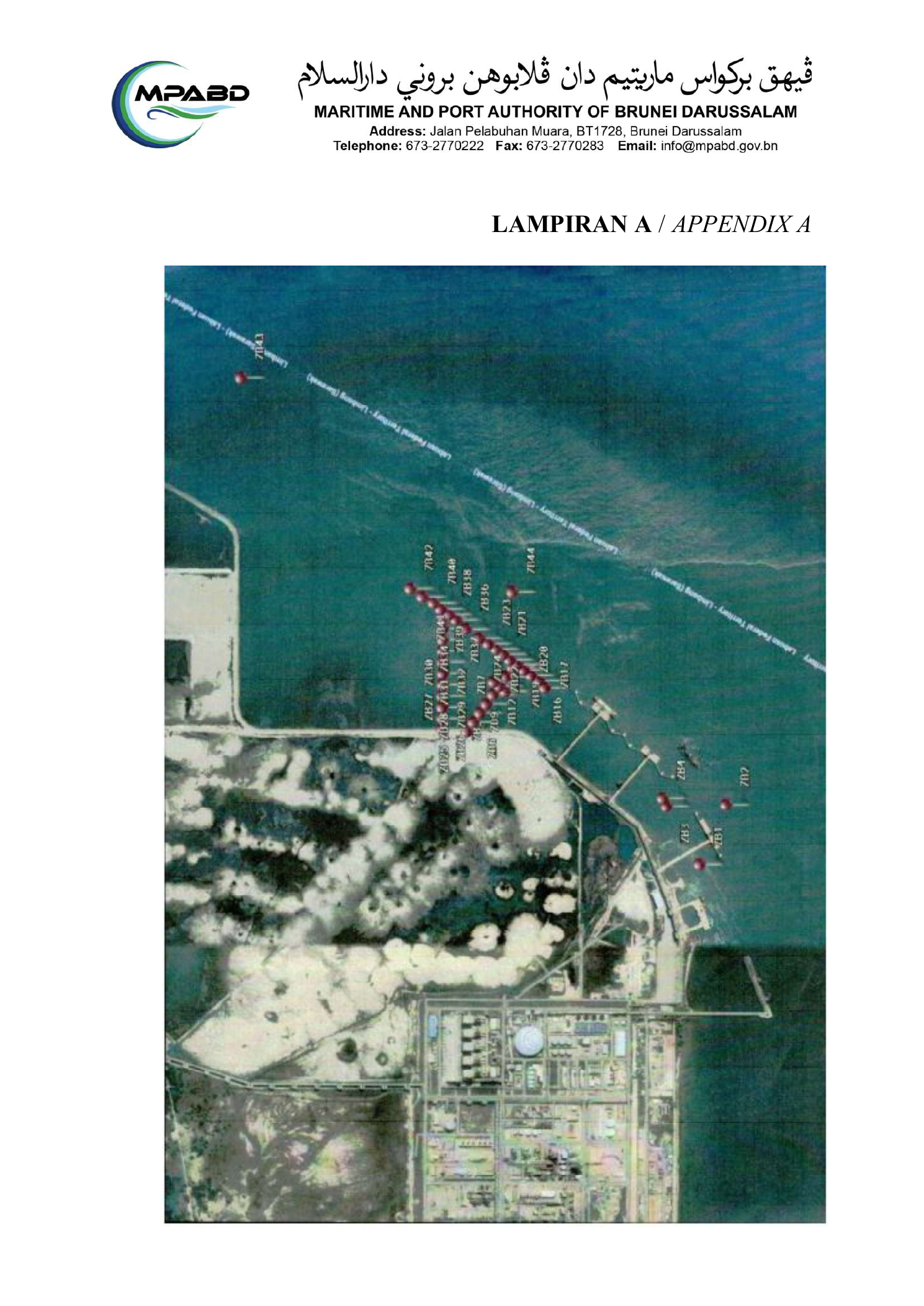

文莱海事局NTM53第4页官方勘察附图,未经改绘
第4页:官方原图,保留原方向与原有标注;不据图估面积。

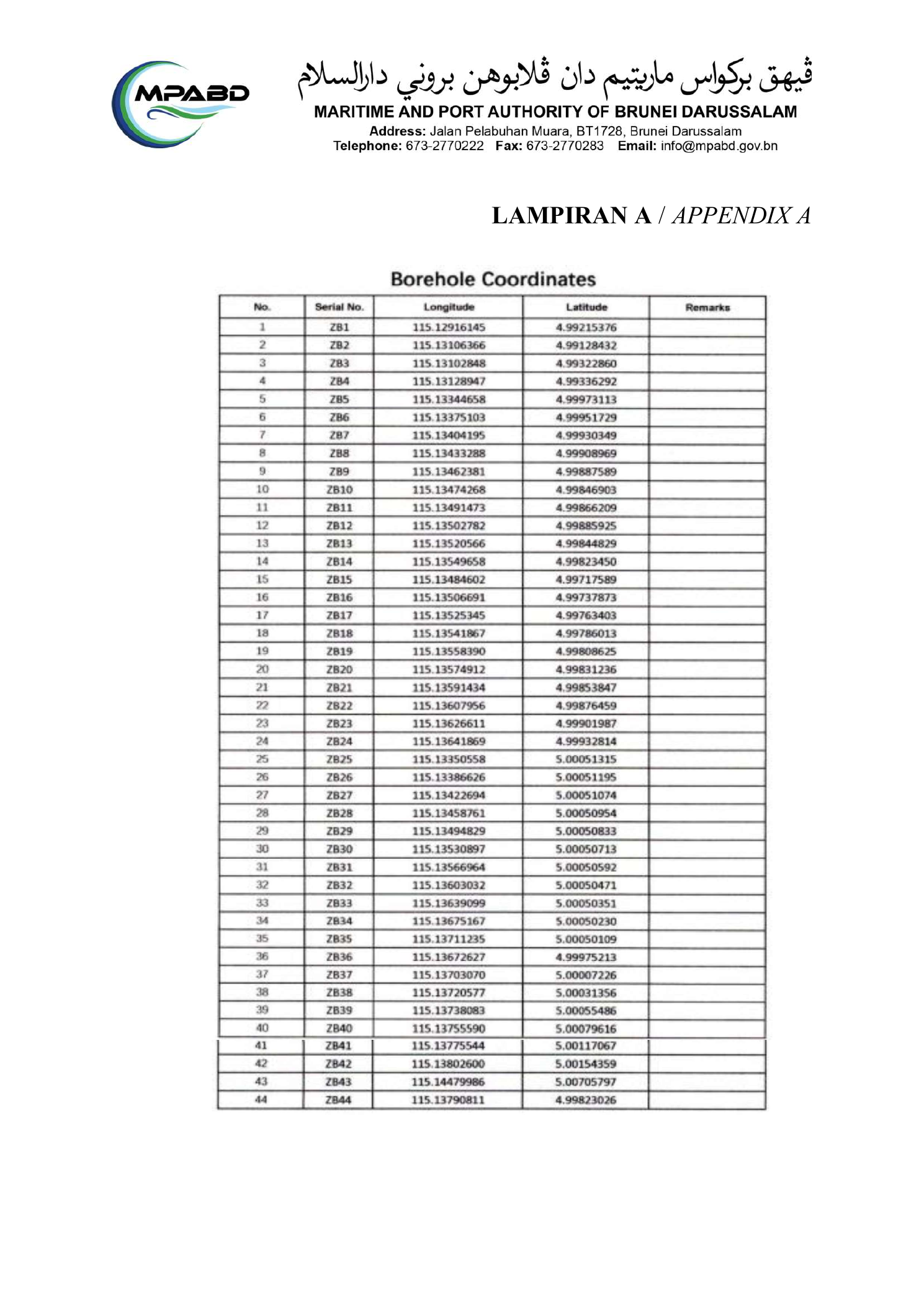

文莱海事局NTM53第3页44个钻孔坐标原表
第3页:44个钻孔坐标。上图选取 ZB1、ZB25、ZB43 三点作定位;它们不是界址点。

官方PDF · 下载原件PDF

通告计划窗口:2026-09-09至09-20;文件要求9月21日撤销。正文涉及Nanini、pre-plant、拟填海区、码头及水道。附件是勘察作业资料。

03

全岛影像与局部对照

默认展示此前的全岛及周边视野,可查看北侧、既有厂区与东侧近岸。二期用地的具体边界尚未核实;ZB1、ZB25仅作为勘察点定位,不能用它们圈定全部二期厂区。可切换至勘察点周边的局部窗口。

1×放大后按住鼠标拖动图片;也可使用滚动条

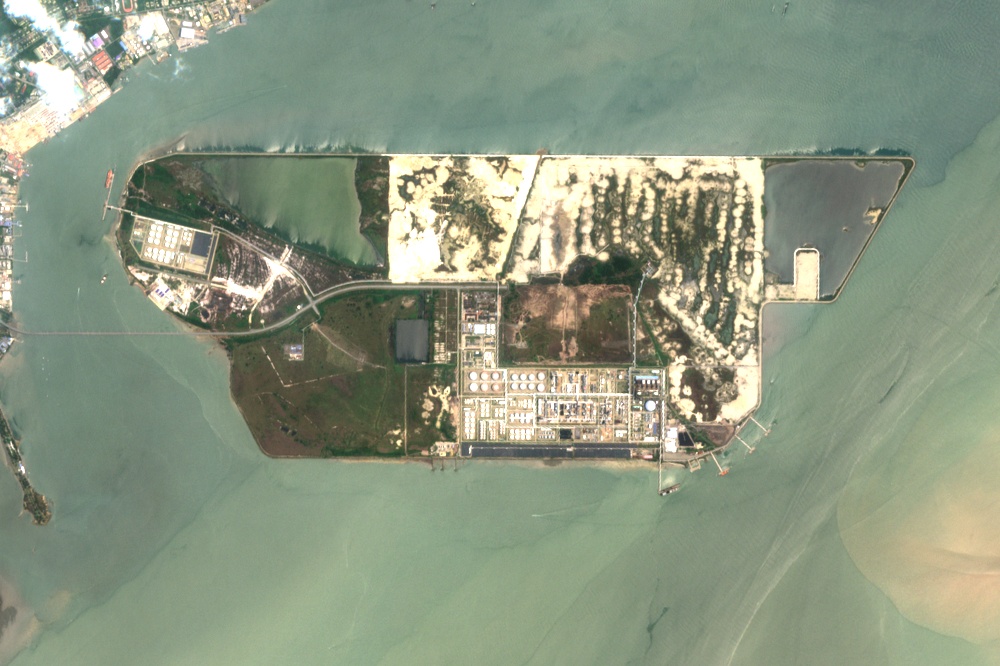

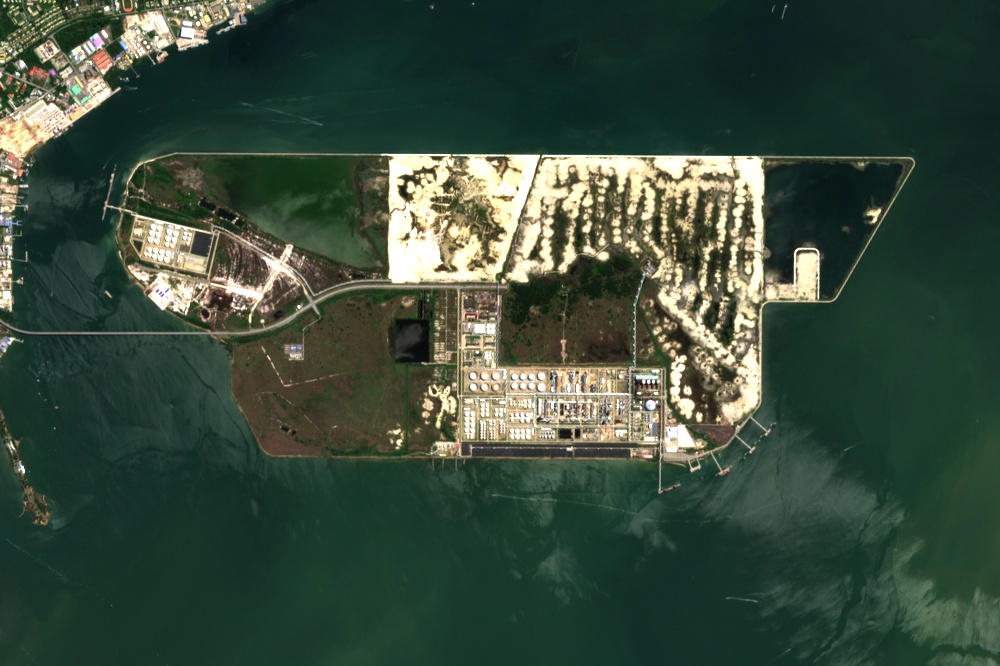

左侧全岛同范围卫星影像右侧全岛同范围卫星影像

全岛及周边视野,包含北侧、既有厂区及东侧近岸。尚未取得二期正式厂区边界,因此不把其中任一区域预设为二期施工区。

2026-06-062026-09-04

当前没有标注二期厂区红线或施工范围。全岛和局部影像均用于观察可见地物;不能仅凭地表外观变化确认工程归属,也不能凭外观相近确认没有施工。
全岛视野的影像日期、云影比例与方法
采集日全岛及周边窗口云/影比例
2026-06-060.00%
2026-09-044.09%
2026-10-141.17%
2026-10-2145.07%

沿用前版裁切范围:[115.065, 4.975, 115.155, 5.035](西、南、东、北),UTM 50N;4景原始裁切均为1000×666像素,10米像素间距及栅格起点一致。SCL质量分类20米,类别3/8/9/10合计计算云/影比例。窗口包含海面,比例不是二期厂区云量。显示放大不增加原始细节。[R1]

勘察点周边局部窗口的目视记录

仅针对下述东侧窗口:6月6日、9月4日与10月14日的主要岸线、码头轮廓和既有装置布局相近;本轮没有从该局部窗口确认新增大型主体装置或明显的大面积新填海。近岸一处小矩形地表从6月浅色变为9月、10月持续深色,原因及其与二期施工的关系未核。10月21日岸上区域有大片云遮。此记录不代表二期全部施工范围的变化情况。

勘察点周边局部窗口:影像日期、云影比例与方法
采集日本东侧窗口云/影比例目视条件
2026-06-060.00%主要轮廓可辨
2026-09-040.72%主要轮廓可辨
2026-10-140.06%有薄霾
2026-10-2152.25%大片云遮

同一范围:[115.121, 4.990, 115.140, 5.0055](西、南、东、北);全部图像重投影至同一网格,未进行生成式增强。Sentinel-2真彩色原生10米,SCL质量分类20米。显示时重采样不增加原始细节。上述比例仅为这个东侧窗口,含海面,不是全岛或全厂云量。

Esri选项来自全岛拼接底图的裁切,拍摄时间、原生分辨率、色调处理与Sentinel不同。跨来源只对照较大地物轮廓;亮暗、海水颜色或堆场颜色本身不作为新增工程的证据。[R1] [G4]

原始界面日期截图

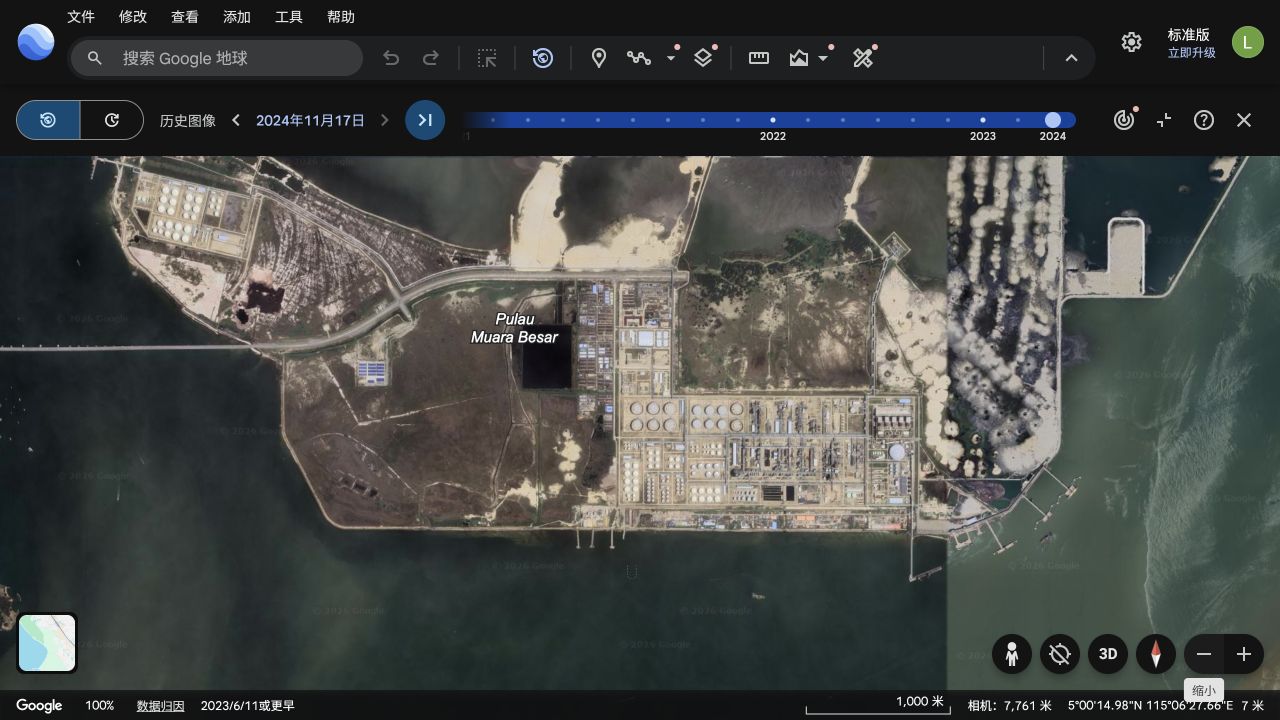

厂址定位为5.0041638°N、115.1076861°E。本次全岛历史视图选中2024-11-17,中心状态栏显示2023-06-11或更早。

原始界面日期截图
04

土地面积:文件各自写了什么

公开数字原文口径出处
一期260公顷生产区域土地使用权。2026H1第221页。[A2]
一期另列69.7978公顷西部罐区、码头等土地使用权。2026H1第221页。[A2]
二期206公顷二期土地使用权;租期2021-04-23至2051-04-22。2026H1第221页、2025年报第265页。[A2] [L02]
约600公顷强夯工程工作区约600万平方米,3标段;分标面积以正式总图为准。业主2026年强夯EOI。[S03]
旧扩建660公顷扩建及额外围填海覆盖的当时规划表述。SHENA 2020/21年报PDF第20页。[L05]

算术比较:206÷260−1=−20.8%;1200÷800−1=+50%。前者比较报表中的两项地权,后者比较炼油设计能力。

本轮取得的公开文件未提供206公顷地块的lot编号、界址坐标或总平面;也未提供它与600公顷强夯区、660公顷旧填海口径的对应关系。2017年MOU公告、2026强夯/地勘/EIA服务EOI均未附这类图件。[A4] [S03] [S04] [A6]

2024年报第262页同项附注未列206公顷地权,2025年报第265页已列;披露时间与租赁起期不同。[L03] [L02]

05

设计、采购、海事与当地消息

时间/来源公开材料中的具体内容文件覆盖阶段
2026 H1
中石化炼化工程
将恒逸二期详细设计和总体设计列入前端工程代表性新合同。[S19]新签设计合同;未披露该合同完成率、交付率或单项金额。16项合计1.45亿美元为全组数据。
2026-10-14
Honeywell
披露技术许可、工艺包、专有设备、催化剂及服务;涉及CCR Platforming、Unicracking、Butamer、C4 Oleflex、Parex等。[S01]供货范围披露;该新闻稿未列制造、FAT、发运或到场日期。
日期冲突
西南化工
官网提及六套PSA、氢气合计超过60万立方米/小时及供货/设计分工。[S02]正文2020-09-09,CMS日期2025-11-17;当前仅留存摘录,未确定事件日。
2026-05材料
恒逸EOI
强夯约600万平方米、3标段、暂定1年;另有地勘/试夯征询。[S03] [S04]工作范围征询;EOI注明不构成招标邀请。
2026-09报道
项目消息转载
报道称9/18约250万平方米一标段清表、降水及强夯开工;另有华晋中标线索。[S07] [S08]二手报道;本轮未取得对应企业原公告与总分包关系文件。
2026-08至09
文莱海事局
41/42号列二期码头、水道、单点系泊与海底管线测量;43号9/9被52号撤销;53号另列9/9–9/20地质调查。[S16] [S17] [S05] [S15] [S06]计划作业通告;涉及EAGLE、SUNKIN NO#1等调查船,非设备运输记录。
2026-10-07
恒逸EOI
二期EIA技术服务征询,已取得2页原件。[A6]无总图及界址;未取得与既有环评批准文件的对应关系。
2026-10-17
Brudirect
当地媒体记录CEO在媒体活动中表示二期正在推进。[S09]管理层公开发言记录;材料未附现场工程量表。
与二期炼化装置不同的项目记录

2026年2月SINAR投运稿件对应太阳能项目;10月NTM69号海上打桩对应Muara Container Terminal扩建,业主Muara Port Company,承包商China Harbour。[A5] [S18]

06

财报与融资文件记录

2026H1文莱二期在建工程,报告期末为6月30日;单位:亿元人民币。[A2]

期初余额30.3906
本期增加0.0813
转固0.0000
其他减少0.9440
期末余额29.5278

本期增加812.65万元;期末较期初净减少0.8627亿元。原表“累计投入占预算比例”和“工程进度”均列3.18%,预算栏仍列2020旧方案136.5389亿美元。“其他减少”原因在所核表格中未说明。

以上为会计项目及原表列示,非2026年10月实物工程测量。会计余额变动不等同于现金付款或现场完成量。

文件公开内容本轮取得情况
2026启动公告文莱伊斯兰银行融资贷款意向函;达迈控股股东贷款承诺函。[A1]取得公告,未取得可核实际提款的文件。
2026文莱议会记录50亿美元投资计划、2029预计运营。[S10]取得政府原文;未取得新旧方案完整预算对照。
07

原件索引与尚未取得的资料

本轮尚未取得:206公顷地籍图及正式总平面、地基标段对应图、核心设备制造/FAT/提单/到港/安装的可匹配记录、实际融资提款和新版完整预算对照。上述为资料覆盖情况。

下载来源索引 CSV
编号/身份原始材料原文定位与材料范围
A1
发行人
恒逸石化:二期全面启动公告
2026-01-06
PDF p1–3
1200万吨、2028年底目标;贷款意向函与股东贷款承诺函,未证明提款。
A2
发行人
恒逸石化:2026半年报
2026-08-11
PDF p186–188 / 在建工程;p221 / 土地使用权
截止6月30日会计余额;预算仍列旧方案金额。 另列260、69.7978及二期206公顷地权;无边界。
A3
发行人
恒逸石化:2020二期投资公告
2020-09-16
PDF p1–4
1400万吨旧方案、136.5389亿美元;3年建设期不等于无条件日历承诺。
A4
发行人
恒逸石化:2017框架谅解备忘录
2017-09-16
PDF p1–3
意向框架,不等于已融资、开工或固定投产承诺。 公告未附MOU全文或地图。
S19
设计承包商
中石化炼化工程:2026半年报
2026-08-16
PDF p25 / 印刷p23
恒逸详细与总体设计列入H1新签前端工程代表合同;16项合计1.45亿美元不是恒逸金额。
S01
设备供应商
Honeywell:文莱二期供货范围
2026-10-14
新闻稿正文
许可、工艺包、专有设备、催化剂及服务;未给制造、运输、到场节点。
S02
设备供应商
西南化工:六套PSA项目开工会
CMS footer 2025-11-17; body metadata 2020-09-09 (conflict unresolved)
正文及CMS日期字段
供货包/设计启动;正文2020-09-09与CMS2025-11-17冲突,摘录归档,时间低可信。
S03
业主
恒逸:强夯地基处理EOI
2026-05; EOI deadline 2026-05-12
PDF 工作范围
约600万平方米、3标段、1年暂定工期;EOI明确不构成招标邀请。
S04
业主
恒逸:地勘与强夯试验EOI
2026-05; EOI deadline 2026-05-12
PDF 工作范围
估算钻孔/试验点工作包;不是施工完成量。
S16
文莱官方
文莱海事局:NTM41/2026
2026-08-13
PDF 作业期与范围图
8/14–9/14二期码头及水道水文测量计划;不证明实际完成。
S17
文莱官方
文莱海事局:NTM42/2026
2026-08-13
PDF 作业期与范围图
8/14–9/14单点系泊与海底管线测量计划。
S05
文莱官方
文莱海事局:NTM43/2026
2026-08-14
PDF 作业说明
8/14–9/30地质技术调查计划;9/9由52号撤销。
S15
文莱官方
文莱海事局:NTM52/2026
2026-09-09
官方目录撤销标题
撤销43号;PDF无可提取文字,沿革以官方目录交叉核对。
S06
文莱官方
文莱海事局:NTM53/2026
2026-09-09
PDF p3钻孔坐标,p4附图;p1–2作业说明
9/9–9/20二期相关区域地质调查计划,非设备到港或完工。 可定位部分东侧勘察点,不是206公顷红线;9月21日撤销。
S07
二手报道
地基处理一标段9月开工转载
2026-09-21; says field work began 2026-09-18
转载正文
称9/18开工约250万平方米;原企业公告、合同归属未核。
S08
二手报道
华晋强夯中标消息转载
2026-06-30
转载正文
6/30中标线索;与中化二建一标段的总分包/标段关系未知。
S09
当地媒体
Brudirect:10月17日CEO发言
2026-10-17
媒体活动报道
记录CEO称项目推进中;不是记者对现场工程量的独立查验。
S10
文莱官方
文莱议会:3月14日会议记录
2026-03-14
PDF p46、p50 / 印刷p45、p49
p50:50亿美元投资、2029运营预期;政府计划不是资金到账或工期保证。
S11
文莱官方
文莱议会:3月28日书面答复
2026-03-28
PDF / 印刷p57
2028年底完成预期、产能800→2000万吨。
S12
文莱官方
文莱海事局:2026通告目录
live index; checked 2026-10-22
截至10/22检索至69号
本轮未定位二期重件运抵通告;未检出不等于未发生。
S18
排除项
文莱海事局:NTM69/2026
2026-10-19
施工项目与业主名称
属于Muara集装箱码头扩建,不能算恒逸二期工程。
A5
业主
恒逸:SINAR太阳能项目投运
2026-02-12
新闻稿正文
太阳能项目已运营,不等于炼化二期投运。
A6
业主
恒逸:10月EIA技术服务EOI原件
2026-10-07
2页服务征询,无总图
已取得原件;不构成全项目环评批准状态的证明。
R1
卫星
Copernicus Sentinel-2 / Earth Search
采集至2026-10-21
50/N/KL;STAC逐景日期与资产
10米真彩色、20米SCL质量分类;研究裁切与目视判读不等于工程测量。
L02
发行人
恒逸石化:2025年报
2026-04-15
PDF/printed page 265
p265列206公顷二期地权及租期;无地籍图。
L03
发行人
恒逸石化:2024年报
2025-04-24
PDF/printed page 262
p262同项附注列一期地权,未列206公顷项。
L05
文莱官方
文莱SHENA:2020/21年报
2021
PDF page 20 / printed page 16
p20(印刷p16)描述660公顷扩建及额外围填海的当时范围。
G4
地图
Esri World Imagery影像与地点元数据
访问2026-10-22
四点L9/10/11元数据、导出范围与像素大小
Esri拼接影像;四原核查点源分辨率0.34米。ZB1元数据2025-03-14/.34米,ZB25为2025-08-05/.31米;输出像素与原生分辨率分开。
L06
文莱官方
文莱海事局:NTM 10/2022 围填海、护岸与疏浚范围图
2022-02-16
PDF p1–2正文;p5附录2总图与WGS84坐标;p6–7借土区;p9航标
历史施工与海上作业范围,标北侧/东侧护岸。通告未称二期,不是206公顷地籍红线或现行装置总图。
L07
文莱官方
文莱海事局:NTM 34/2023 围填海护岸及航标布置图
2023-05-11
PDF p1–2正文;p6附录2导航浮标布置图
北侧/东侧护岸及BA-1X/2X/3X海上作业区。英文正文May17,Duration栏January17,日期有冲突;不据其推定实际开工。不是二期厂区红线。
L08
发行人
恒逸石化:20220823投资者关系活动记录
活动2022-08-23;披露2022-08-24
PDF第8页,问答7(二期情况)
公司当时称二期取得初步审批函,开展围堤吹填;未附总图,未与海事图逐项对应。
L09
学术论文
文莱大学:Structural Analysis of Environmental Management of the Serasa Industrial Park
2022-12,卷22(2)
印刷p69/PDF p72参考文献;印刷p62/PDF p65 Figure 1
书目引用DHI(2020)Hengyi Phase II Environment and Social Impact Assessment,注明Unpublished report。取得的是引用论文,非ESIA原件/批准文件;Figure1为区域环境示意而非二期红线。
R2
卫星
ZB1/ZB25东侧窗口:同网格影像及质量记录
采集至2026-10-21
范围115.121,4.990,115.140,5.0055;6/6、9/4、10/14、10/21
Sentinel原生10米,SCL20米;同网格展示。10/21本窗口云影52.25%;没有确认新增大型装置或明显大面积新填海。
